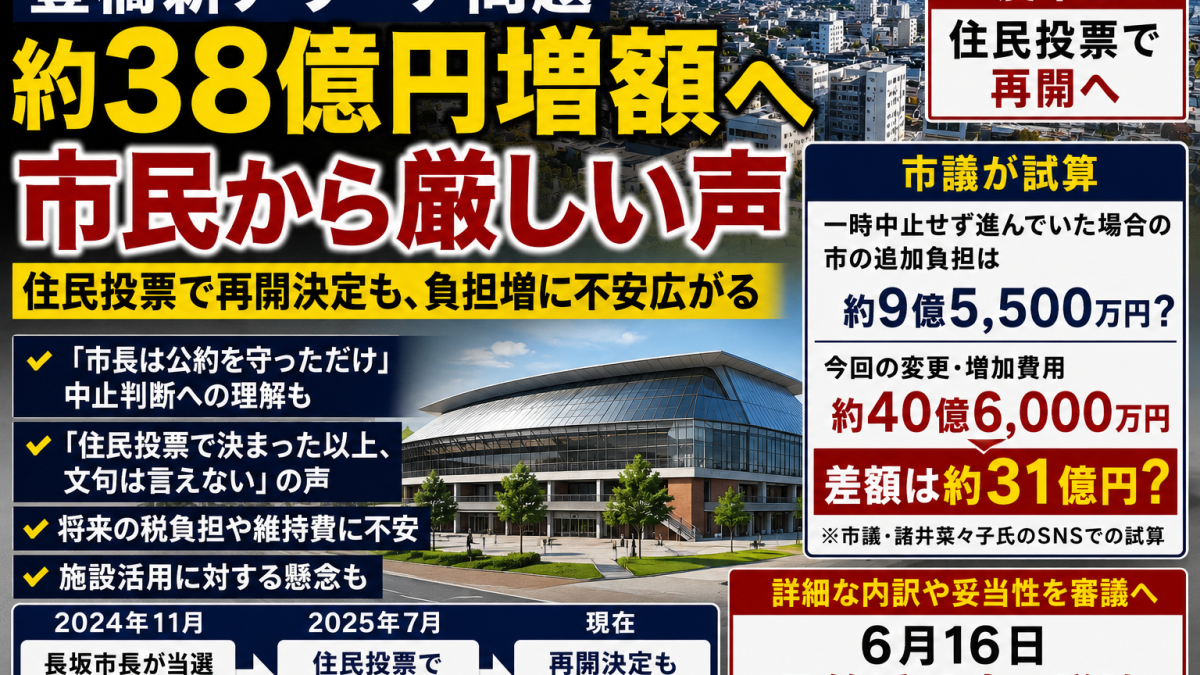

豊橋新アリーナ、約38億円増額で市民から厳しい声 一時中止による追加負担の試算も焦点に

愛知県豊橋市の新アリーナ整備事業をめぐり、市民の間で再び議論が広がっている。

市は、プロバスケットボール観戦などの拠点となる多目的屋内施設「新アリーナ」の整備費について、約38億円を追加する補正予算案を6月定例市議会に提出する方針を示した。

事業費はこれまで約230億円とされてきたが、今回の増額により、約268億円規模に膨らむ見通しとなっている。

新アリーナ事業は、建設中止を訴えて当選した長坂尚登市長のもとで一度中止された。その後、住民投票で事業再開に賛成する票が多数となり、市は結果を尊重して事業再開を決めた。

しかし、事業再開にあたっては、物価高騰や人件費の上昇、契約の結び直し、見積もりの取り直しなどが必要となり、追加費用が発生したとされる。

市は、負担は増えるものの、単年度で支払うものではなく、市の財政にただちに影響を与えるものではないと説明している。

一方で、市民からは「住民投票で決まった以上、負担とも向き合うべき」「中止を公約にした市長が公約を守っただけではないか」「将来の税負担が心配だ」といった厳しい声が出ている。

「市長は公約を守っただけ」中止判断への理解も

市民からは、長坂市長の一時中止判断について、一定の理解を示す声もある。

ある市民は、今回の経緯についてこう話す。

「そもそも中止を公約にして当選した市長が、公約を守っただけです。アリーナ建設に賛成する側が後から反発し、住民投票になった。公約通り中止のままだったら、ここまで事業費が膨らまなかった可能性もあるのではないか」

新アリーナ事業は、単なる施設建設の是非にとどまらない。

市長選で示された民意、議会の判断、住民投票の結果、そして事業費の増額が複雑に絡み合っている。

長坂市長は、建設中止を掲げて市長選に当選した。その意味では、一度事業を止めたこと自体は、公約に沿った行動だったと見る市民もいる。

しかし、その後の住民投票では再開賛成が多数となり、市長は結果を尊重して事業再開に舵を切った。

結果として、豊橋市は「市長選で中止」「住民投票で再開」という二つの民意の間で揺れ、その間に物価や人件費の上昇、再契約に伴う費用が重なった形だ。

一時中止による追加負担は約31億円か 市議が試算

新アリーナ事業をめぐっては、一時中止によって追加負担がどの程度膨らんだのかも焦点となっている。

豊橋市議の諸井菜々子氏は、自身のSNSで「仮に一時中止せず、概ね当初のスケジュール通りに進んでいた場合、追加費用はいくらだったのか」という趣旨の試算を公表した。

諸井氏の試算によると、長坂尚登市長が工事中断を指示せず、予定通り事業が進んでいた場合、市の追加負担分は約9億5500万円にとどまった可能性があるという。

一方、今回示された変更費用と増加費用の合計は約40億6000万円とされており、差し引きで約31億円程度の追加負担が生じた可能性があるとしている。

試算では、入札が公告された2023年10月時点の建設工事費デフレーターを124.3、事業再開時の2025年10月を131.4とし、物価変動率を5.7%と計算している。

未完了の残工事代金を総事業費230億円と仮定した場合、物価上昇による事業費の増加額は約13億円となる。

契約条項では、物価変動による増額分のうち、残工事代金の1.5%、つまり約3億4500万円を超えた部分を市が負担するとされている。

この計算式に当てはめると、市が負担すべき純粋な追加費用は、約13億円から3億4500万円を差し引いた約9億5500万円になるという。

この試算は、今回の増額が物価高騰だけで説明できるのか、それとも一時中止と再開判断に伴う追加負担が大きく影響しているのかを問うものだ。

ただし、これは市議による試算であり、実際の契約内容、工事工程、再契約費用、業者側の見積もり、物価上昇分以外の費用などを含めた詳細な検証が必要となる。

一時中止によって生じたとされる追加負担の内訳や妥当性については、市議会予算委員会での審議が注目される。

「住民投票で決まった以上、文句は言えない」の声

一方で、住民投票の結果を重く見る声もある。

「住民投票で決まったんだから、今さら文句を言っても仕方ない」

こうした声は、賛成派・反対派を問わず聞かれる。

住民投票は、市民が直接判断を示す重要な手続きだ。そこで再開賛成が多数となった以上、事業が進むこと自体は民主的な手続きを経た結果といえる。

ただし、民主的に決まったからといって、負担や費用増の検証が不要になるわけではない。

むしろ、住民投票で事業再開を選んだ以上、豊橋市民は今後、増えた事業費、維持管理費、将来の市債負担、施設の活用実績について、継続して見ていく必要がある。

「バスケだけでは説明できない」施設活用への不安

市民の中には、新アリーナの活用面に不安を感じる声もある。

「バスケットボールを見る人は一部。大きなイベントを呼ぶには中途半端な規模ではないか。毎年の維持費もかかる。豊橋市民はこれから大変になる」

新アリーナは、三遠ネオフェニックスの試合会場だけでなく、コンサート、展示会、イベント、防災拠点など、多目的施設としての活用が期待されている。

しかし、市民の不安は、施設そのものへの反対というよりも、「本当にそれだけの費用に見合う活用ができるのか」という点にある。

巨額の公共事業では、建てることよりも、建てた後にどう使うかが問われる。

年間の稼働率、収支、維持管理費、周辺交通、地域経済への波及効果。これらを市が継続的に公開し、市民が検証できる形にすることが必要だ。

行政支出は将来の市民負担に返ってくる

今回の増額をめぐっては、行政支出そのものへの厳しい視線もある。

「行政の無駄遣いは、結局、市民の財布から出る。税金として将来返ってくることを考えるべきだ」

こうした声は、アリーナ賛成・反対の単純な対立ではなく、公共事業全体への不信感とも重なる。

市は「単年度で支払うものではない」と説明しているが、市債や長期負担は、将来の財政運営に影響する可能性がある。

市民にとって重要なのは、「今すぐ財政破綻するかどうか」ではない。

将来の公共サービス、教育、福祉、道路、公園、防災、子育て支援などに影響が出ないのか。新アリーナに投じる費用が、他の施策と比べて妥当なのか。その説明が求められている。

問われるのは、賛成派も反対派も含めた「その後の責任」

今回の新アリーナ問題では、賛成派と反対派の対立が長く続いてきた。

しかし、事業再開が決まった今、問われているのは、どちらが正しかったかだけではない。

住民投票で再開を選んだ市民。
公約として中止を掲げた市長。
再開を求めた市議会や関係団体。
事業を進める豊橋市。
施設を利用するスポーツ団体や事業者。

それぞれが、今後の費用、運営、効果、説明責任に向き合う必要がある。

「決まったから終わり」ではなく、「決まった後にどう監視するか」が市民自治の本番だ。

週刊TAKAPIの視点

豊橋新アリーナ問題は、単なる箱物行政の是非ではない。

市長選、議会、住民投票、事業中止、再開、事業費増額という流れを通じて、豊橋市の民主主義と財政判断が問われている。

一時中止がなければ追加負担はどこまで抑えられたのか。
再開を求めた側は、増額分をどう受け止めるのか。
中止を掲げた市長は、再開後の負担増にどう説明するのか。
豊橋市は、市民にどこまで情報を公開するのか。

住民投票で再開が決まった以上、事業そのものは前に進む。

だからこそ、これから必要なのは、賛成派を責めることでも、反対派を笑うことでもない。

どれだけ費用が増えるのか。
誰がどう説明するのか。
施設は本当に使われるのか。
市民負担はどこまで続くのか。
将来世代に何を残すのか。

豊橋市民は、温かく見守るだけでなく、厳しく注目し続ける必要がある。

Q&A 豊橋新アリーナ問題で何が起きているのか

Q. 豊橋新アリーナの事業費はいくら増えるのですか?

市は、新アリーナ整備費として約38億円を追加する補正予算案を提出する方針です。事業費は当初の約230億円から、約268億円規模に膨らむ見通しです。

Q. なぜ増額になったのですか?

物価や人件費の高騰に加え、一度中止された事業を再開するため、契約の結び直しや見積もりの取り直しなどが必要になったことが影響したとされています。

Q. 一時中止による追加負担はどの程度と試算されていますか?

豊橋市議の諸井菜々子氏は、仮に一時中止せず事業が概ね予定通り進んでいた場合、市の追加負担は約9億5500万円にとどまった可能性があると試算しています。今回示された変更費用と増加費用の合計約40億6000万円と比較すると、約31億円程度の差が生じた可能性があるとしています。

Q. この約31億円という数字は確定したものですか?

確定した数字ではなく、市議による試算です。実際の追加負担の内訳や妥当性については、契約内容、工事工程、再契約費用、業者側の見積もりなどを含めた検証が必要です。

Q. 長坂市長はなぜ一度中止したのですか?

長坂市長は、新アリーナ建設中止を訴えて市長選に当選しました。そのため、一度事業を中止したことは、公約に沿った対応だったと見る声があります。

Q. なぜ再開されたのですか?

その後、住民投票で事業再開に賛成する票が多数となり、市はその結果を尊重して事業再開を決めました。

Q. 今後、市民が見るべきポイントは何ですか?

総事業費、維持管理費、施設の稼働率、イベント誘致、三遠ネオフェニックス以外の活用、周辺交通、財政負担、市民への情報公開が重要です。


【記事情報】
執筆:週刊TAKAPI編集部
担当記者:松本
編集:成田
責任編集:たかぴ
確認:週刊TAKAPI編集部

本記事は、豊橋市の新アリーナ事業をめぐる報道内容、公開情報、市民から寄せられた意見、SNS上で確認できる声、豊橋市議による試算をもとに構成しています。市民の声については、個人が特定されないよう一部表現を整理しています。試算については確定した市の見解ではなく、今後の市議会審議や市の説明を踏まえて確認が必要です。掲載内容に誤りや補足情報がある場合は、お問い合わせフォームよりご連クトください。
